緬甸近海砸出3.1萬億方大氣田,中緬天然氣管道這次真能"管飽"了

來源: 更新:

緬甸近海砸出3.1萬億方大氣田,中緬天然氣管道這次真能"管飽"了!

緬甸總統辦公室新聞與信息局前幾天放了個消息,伊洛瓦底近海和德林達依近海兩處區塊,天然氣儲量加起來109萬億立方英尺,折3.1萬億立方米。這個數字擱在BP《世界能源統計年鑑》裏對照一下就知道分量——2020年底緬甸已探明天然氣儲量才15萬億立方英尺,也就是說新發現這一把,是原有家底的7倍多。單看3.1萬億方這個數,放到全球已探明儲量榜單裏能排到第12位。要是後續評價井再咬出點增量,緬甸擠進全球前十天然氣儲量國,不是沒可能。

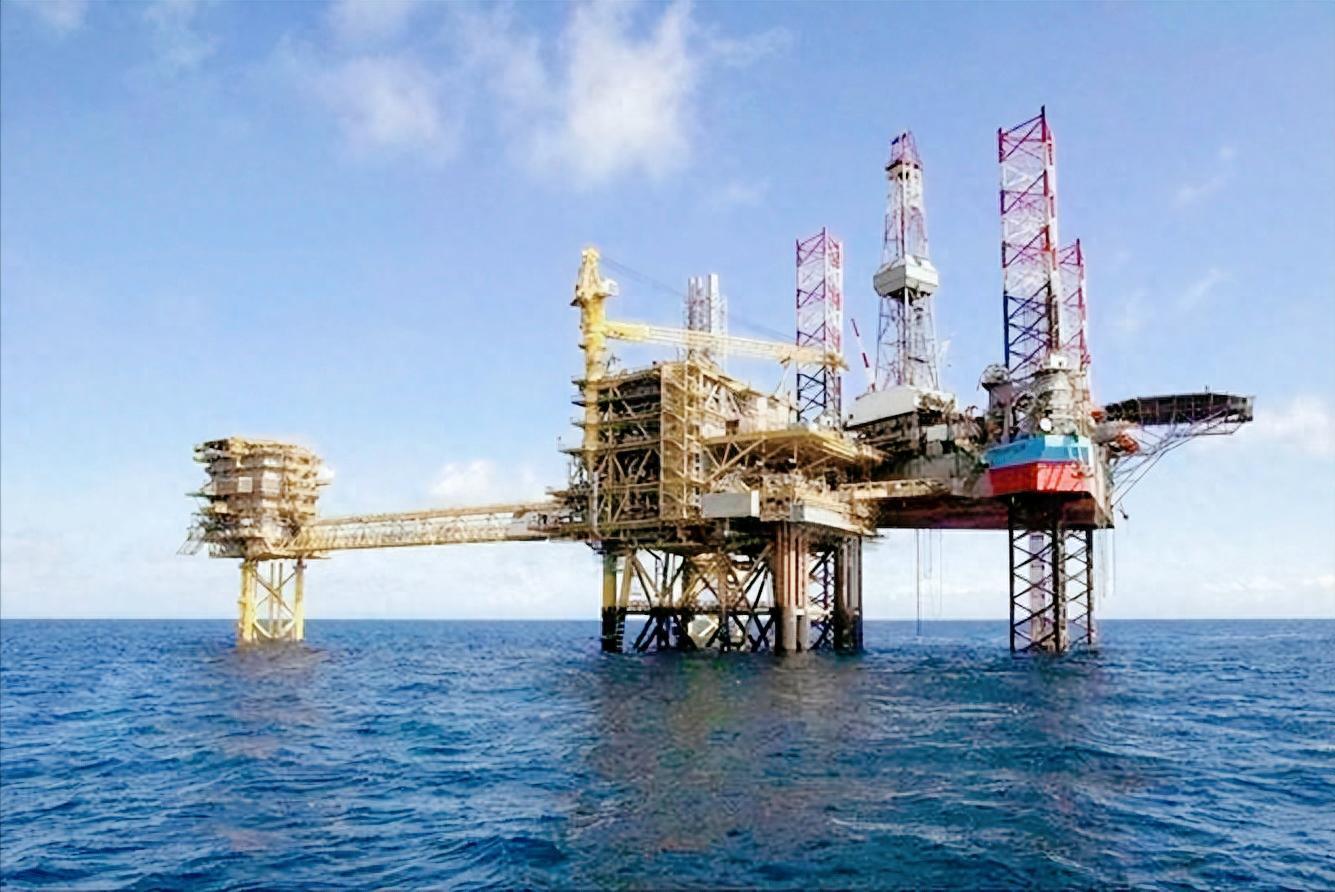

緬方這回給的數據分了兩塊。伊洛瓦底那塊14萬億立方英尺,3D地震加試驗鑽井都跑過了,確定性標到100%。德林達依那塊更大,95萬億立方英尺,確定性90%。

兩塊都在近海,可德林達依那塊屬於深水區,伊洛瓦底相對淺一些。緬方說還在加快勘探和評價井鑽探,試鑽做完才能把數釘死,眼下這109萬億立方英尺算是個偏保守的預估。

緬甸的油氣本來就是沿海挑大樑,DVB那邊統計過,全國98%的天然氣出自近海。現在跑着的有四個中外資合作項目——耶達納、耶塔貢、佐迪卡、瑞,一天合計出約13億立方英尺,換算下來3680萬立方米。

這四家裏,瑞項目供氣去中國,剩下三家主力供泰國,四家加起來出口佔掉四分之三,剩下四分之一留給國內發電。

問題是從2010年前後陸續跑起來,到現在基本都過了20年井齡,產量曲線往下走是躲不開的事。彬達亞、昂丁卡、敏耶都這幾個在建的,跟泰國PTTEP搭夥,打算2028年投產,算是接棒的一批,但體量跟這回新發現的比,還是差着量級。

中緬油氣管道這條線,得單獨拎出來說。原油和天然氣雙管並行,2013年原油段投、2017年天然氣段投,天然氣段設計年輸120億立方米。可跑下來沒滿過——到2025年底累計輸氣約470億立方米,攤到13年裏年均36億,離120億的設計能力差得遠。2025年中方從緬甸進口的天然氣,海關口徑是109.67億元。管喂不飽,一來跟緬甸這幾年局勢有關,二來老氣田減產、氣源跟不上也是實打實的原因。這回新氣田要是能按期推到開發端,中緬天然氣管道的長期氣源纔算真正有了着落。

時間點也湊得巧。這回官宣新氣田,前後腳就是敏昂萊訪華。6月17日中緬發的《聯合聲明》裏,幾句話值得劃一下:一帶一路合作規劃適時商籤、中緬經濟走廊推進皎漂深水港和木姐-曼德勒鐵路、中緬油氣管道繼續發揮作用、能源和電力領域深化合作、人民幣-緬幣直接結算促進貿易。這一串表述裏,"能源合作伙伴關係"是明確寫進去的,而新氣田正好是這個提法最直接的實物背書。

往前倒半年,2025年10月緬甸能源部部長吳哥哥倫那趟訪華,目的現在已經看得更清楚了。當時吳哥哥倫挨個見了中石油、中油國際管道、中海油服,還專門去東方地球物理公司(BGP)看了3D地震勘探。

緬甸近海這塊要搞深水開發,技術、裝備、資金三樣都缺,自己啃不下來。中方這邊BGP的3D地震、中海油服的深水鑽探、中石油的上游開發和中游管道運營,整套鏈條是齊的。這回新氣田一公佈,緬方接下來找誰搭夥,答案基本寫在去年10月的行程單裏。

伊洛瓦底省那邊還有一個項目可以對照着看。2026年5月,彌良皆LNG發電項目在推進,裝機1390兆瓦,配套鋪彌良皆到仰光的氣管,氣源就指在這回公佈的近海區塊。總投資25.04億美元,計劃2029年投運,聯合體是聯合資源工程41%、雲南能源投資39%、浙富控股1%、緬甸至尊集團19%。這個項目把"新氣田-管道-發電-本地用電+潛在外送"串成了一條小鏈,比單純賣原料走得遠一點。

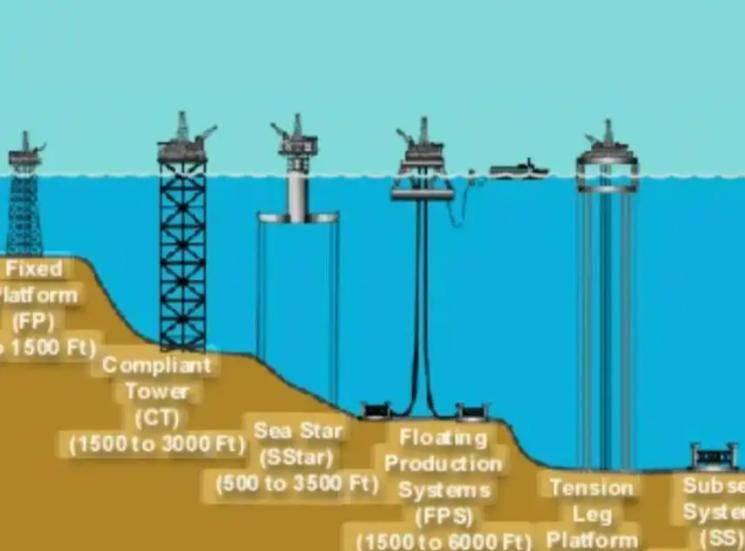

新氣田是真的大,可深水開發的賬也得算明白。95萬億立方英尺那塊在德林達依深水區,鑽井成本、平臺選型、水下生產系統、LNG液化或者上岸管道,每一項都是十億美金級往上走。緬甸自己兜裏那點外匯,撐不起這種盤子。

外部玩家2021年之後撤得差不多了,眼下能在深水端出技術方案又能扛資本的,中方企業是少數能接得住的候選。這也就是爲什麼吳哥哥倫去年10月那趟,談的不是"賣氣",而是"勘探-開發-生產-鑽探"全段合作。

把這幾天的信息拼起來看:儲量數有了、確定性標了、訪華行程對上了、《聯合聲明》裏能源那段落了字、彌良皆項目939兆瓦配氣管也在推。中緬天然氣管道過去十幾年年均36億方、設計120億方的那條曲線,接下來會不會被這3.1萬億方重新畫一遍,就看評價井打完之後,緬方肯不肯把開發權往深水那一側交得快一點。
